🏠 主页  ›  2.3 从 0 到 1 做关节模组
2.3.1

关节模组的 BOM 拆解

从部件族 → 单关节 → 整机的 BOM 拆解,是商业决策的基础。

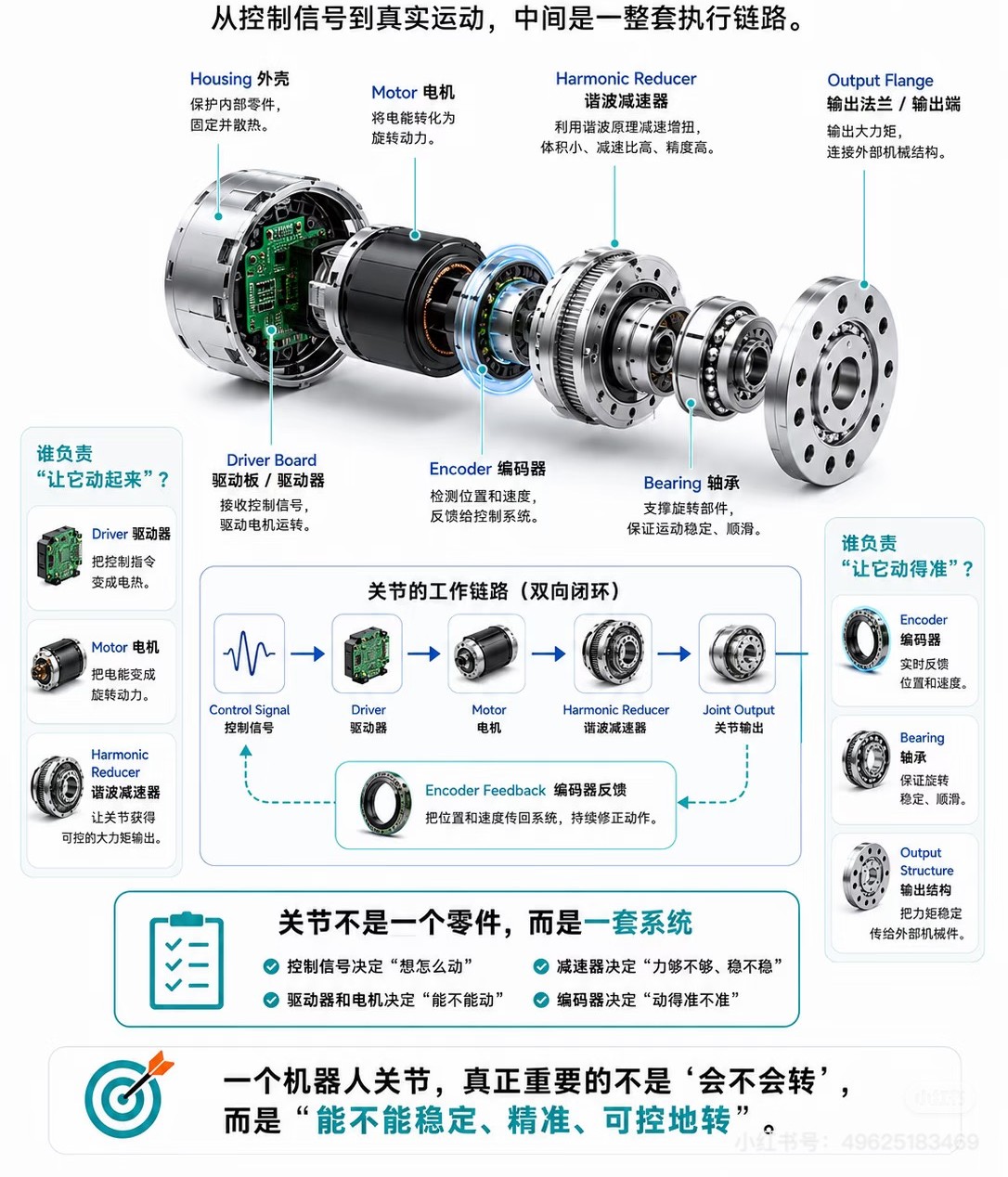

🦴 28 DOF 关节模组 BOM 单关节

部件单价(元)占比国产化路径
减速器(外采)3505%哈默纳科 / 苏州绿的
编码器(外采)5608%多摩川 / 禹衡光学
力矩(外采)70010%坤维 / ATI
电机(自研)3,85055%永磁同步自研
驱动板(自研)1,05015%FOC 自研 + EMC
轴承/外壳/密封4907%外采通用件
单关节合计~7,000 元100%R2 准直驱路线 · 5,000-15,000 区间

🤖 整机 BOM 拆分(R2 准直驱 + 26 关节)

部件族合计(万)占整机 BOM
关节模组(28 × 7000)19.6 万73%
整机集成(机械+电气+控制)4.5 万18%
灵巧手(外采,2 只)1.8 万7%
工艺 + 测试0.5 万2%
整机 BOM~25 万100%
零售目标9-12 万(白标 ODM)至 30-50 万(自主品牌)
📌 关键 takeaway:关节模组 BOM 73%,自研率 51%(电机+驱动板)= 整机厂核心壁垒。
2.3.2

技术路线选择 · R1-R5

从部件族到集成模式,技术路线选择贯穿关节模组设计的全部 5 个层级。

🔀 5 个层级的路线选择(关键 takeaway)

层级关键选择推荐路径决策锁
减速路线 R1 谐波 / R2 准直驱 / R3 行星 / R4 丝杠 R2 准直驱(宇树/Optimus 同路线) 玉洁 7/12 lock ✅
集成模式 分体式 / 半集成 / 一体化 R5 一体化 R5(中位 5 款型号) 08 立项 lock ✅
电机自研/外采 外采科尔摩根/Maxon / 自研 电机自研(白标期也自研) 玉洁 7/12 lock ✅
驱动板自研/外采 外采 Elmo / TI / 自研 驱动板自研(含 FOC + EMC) 玉洁 7/12 lock ✅
安全等级 STO 基础 / PL d Cat 3 PL d Cat 3(协作机器人) 玉洁 7/12 lock ✅

⚖️ 自研 vs 外采 路线

自研(6 大件,51% BOM):电机 + 驱动板 + 关节集成 + 整机集成 + 控制算法 + 安全软件
外采(5 大件):减速器(哈默纳科)+ 编码器(多摩川)+ 力矩 + 灵巧手(傲意/因时)+ 连接器/轴承/密封件
📌 关键 takeaway:R2 准直驱 + R5 一体化 + 电机/驱动板自研 = "玉洁 lock 路线",是当前最优技术路线组合。
2.3.3

数据资产路线

胜负手不是模型规模,是数据闭环。场景即数据 = 数据飞轮的核心。

🔄 数据飞轮(关键 takeaway)

① 部署

工厂产线落地 100-500 台

② 数据采集

动作 + 视觉 + 力矩数据闭环

③ 模型迭代

VLA 强化学习 / Sim-to-Real

④ 性能提升

客户 ROI 提升 → 订单扩

📊 3 类数据资产

数据类型来源价值采集成本
动作数据 示教 / 遥操 / 真实产线 VLA 主训练数据 中(需示教员 + 校准)
视觉数据 相机 + 3D 扫描 感知 / Sim2Real 低(多相机阵列)
力矩 / 触觉 6 维力矩 + 触觉 力控 / 协作安全 高(标定复杂)
仿真数据 Isaac Sim / MuJoCo 低成本扩充 极低(GPU 服务器)

🎯 数据策略(承接 v0.6 数据章节)

📌 关键 takeaway:首代客户选择 = 数据飞轮的起点。白标期用真实产线数据训练,闭源 + 联合品牌期对客户授权。
2.3.4

业务和项目实施路线

5 阶段 60 天推进白标起家 + 18-24 月爬坡到量产 + 12 月后期扩到自主品牌。

⏰ 60 天 5 阶段(D1-D5 · 玉洁 7/12 lock)

D1
决策 lock 周
7/13-7/19 (7 天)
  • 场地 lock(天津/北京)
  • lead 招聘启动
  • 红旗接触
  • PL d 立项
D2
关节 + 电机自研
7/20-8/16 (4 周)
  • 关节 BOM RFQ
  • 电机电磁设计
  • 绕线工艺搭建
  • V0.1 出
D3
整机 V0.1 集成
8/17-9/13 (4 周)
  • 整机骨架 + AURIX
  • 感知 + 软件集成
  • 上下料场景适配
  • 3 场景全部 V0.1
D4
PoC 收口
9/14-10/11 (4 周)
  • PL d 文档化
  • 🎯 白标 PoC
  • V0.2 迭代
  • 🎯 V1.0 立项
D5
收口 1 周
10/12-10/18
  • 量产工艺
  • 售后流程
  • 🎯 V1.0 量产

📈 18-24 月路线(玉洁 lock)

阶段时间关键节点产出
白标 ODMY0-Y1(0-12 月)3-5 个锚定客户200-500 万营收
联合品牌Y1-Y2(12-18 月)1-2 个深度客户2000-5000 万营收
自主品牌Y2+(18-24 月)自研品牌 + 自有渠道1 亿+ 营收
规模盈利Y3+(24-30 月)5000+ 颗/月关节模组整机+关节双引擎
📌 关键 takeaway:60 天出 PoC · 12 月扩客户 · 18-24 月转自主品牌 · 30 月规模盈利。
2.3.5

组织协同

9 部门 · 35-45 人(B 缩编版)· FOC 算法 ★ 单点瓶颈。

👥 9 部门架构(承接 10 部门招聘指南)

决策三角 3 人

CTO / 整机 lead / 安全 lead

D1 必须到位

1 · 电机自研

6-8 人

永磁同步 + 绕线 + 测试 · ★★★ FOC 算法

2 · 关节集成

5-7 人

外采对接 + 装配 + 来料

3 · 机械 + 整机

4-5 人

拓扑 + 强度 + 工艺

4 · 电气 + 控制

5-7 人

AURIX + 驱动板 + FOC

5 · 算法 + 感知

6-9 人

RL + SLAM + 视觉

6 · 安全 + 测试

3-4 人

PL d 文档 + 测试台 + QA

7 · 商务 + 销售

3-4 人

红旗 / 力神 / 一汽 / 长城

8 · 测试 + QA 来料

1-2 人

产线测试 + 来料

⚠️ 单点瓶颈(FOC 算法 ★★★)

FOC 算法工程师:国内资深稀缺 · 5-8 人 + 1 算法 lead · 薪资 50-100 万 + 0.1-0.3% 期权
应对:D1 启动猎头 · BOSS 直聘 · 行业网络(汇川/雷赛/固高/科尔摩根离职 senior)

📊 B 缩编 vs A 全自研(关键 takeaway)

维度A 全自研B 缩编 ✅
减速器自研(5-8 人)外采(省 5-8 人)
力矩传感器自研(2-3 人)外采(省 2-3 人)
精密机械工艺全自研(3-4 人)部分外采(省 3-4 人)
编码器协议自研(1-2 人)外采(省 1-2 人)
总规模45-52 人35-45 人(-25%)
📌 关键 takeaway:B 缩编不省电机/驱动板/集成/算法/安全。FOC 算法是单点瓶颈,D1 必启动猎头。
